県企業局 佐治発電所復旧・発電開始(経過報告)

投稿日:

 県企業局工務課は、令和5年8月の台風第7号に伴う佐治川の出水により、越流水等が鳥取市佐治町河本の佐治発電所建物内に浸入。発電機等に被害を生じ、令和5年8月15日から運転を停止していたが、令和7年11月15日に復旧し発電開始した。
 これまでの経過・概要を掲載した。

【漫水状況・被災状況】

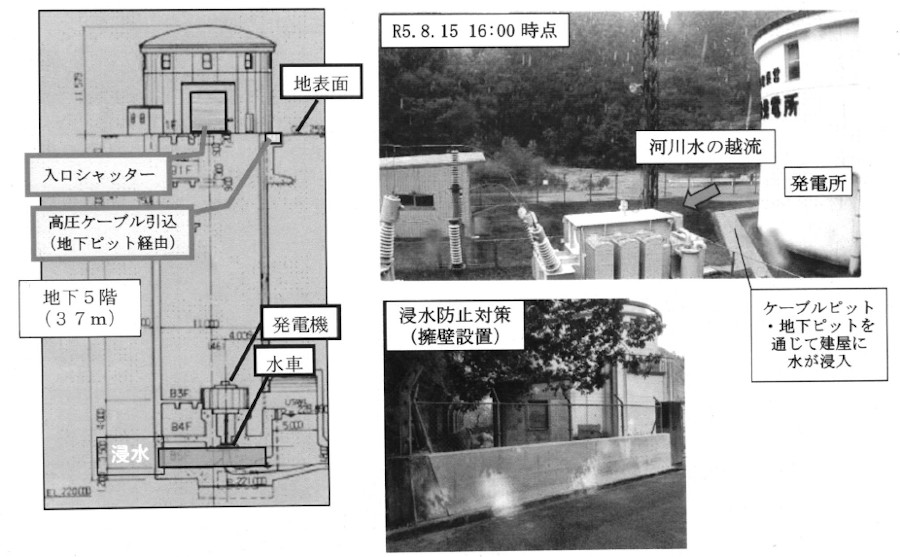

 大雨による山からの下がり水と増水した佐治川からの越水により、佐治発電所構内に水が5cm程度溜まり、屋外から発電所内に引き込んでいる高圧ケーブル等の地下ピットから発電所内に水が浸入。最地階の地下5階が2m近く浸水するなど建物内部の水車発電機や配電盤などが被災した。
 また佐治川ダム下流の支川取水口に多くの土砂が流れ込み、取水できなくなると共に、取水日までの管理道が多量の土石に埋まり、通行できない状態となっっていた。

【復旧対応】
 佐治発電所水車発電機復旧に9億5800万円を投入し、浸水被害のあった水車発電機の分解点検と配電盤等の機器取替を行った。
 また佐治発電所浸水防止対策として2100万円を予算化。河川及び下がり水による敷地内への浸水防止対策として、擁壁設置、門扉への止水板取付、側溝拡幅など令和6年度に実施。
 さらに発電所建物内への浸水防止対策として、高圧ケーブル等引込ルート変更及び建物入ロシャッター等への止水板を取付(令和7年度実施中)。
 そのほかワサビ谷川取水口復旧に1300万円を投入し、管理道の仮復旧を行い、取水口の土砂撤去を行う(令和7年度実施中)。

【そのほか】
 供給先は中国電力㈱で供給期間は令和7年11月15日~令和9年3月31日までの約1年5か月としている。購入した売却電力量を鳥取県内へ全量供給することを売却条件としている。

 なお、佐治発電所の運転開始は昭和58年4月で、現在42年が経過した。最大出力は5 000kW。

-災害
-

執筆者:

関連記事

鳥取市農林水産部関係~令和5年6月豪雨・7月豪雨災害復旧箇所一覧~林道11路線、法面崩壊など農村整備227箇所計3.5億円

 令和5年6月豪雨、7月8日~10日の梅雨前線などで被災した鳥取市農林水産部所管の被災状況をまとめた。概要は添付したファイルを参照いただきたい。8月の台風7号災害は未確認です。 ※農林関係 鳥取市農林 …

no image

県土整備部9月補正 7月豪雨など災害復旧に52億

 県土整備部は15日、7月豪雨などの災害復旧事業に関わる補正予算を上程した。補正額は52億3806万6千円を計上、令和3年度予算は576億7530万7千円となった。  内訳は、土木防災管理費などが12 …

県土整備部 大山で雪崩、一の沢橋が損傷、今後詳細調査に

 県土整備部技術企画課・道路企画課は3月19日、大山で大規模な雪崩が発生し、一ノ沢に架橋している主要地方道倉吉江府溝口線(冬季閉鎖区間)の「一の沢橋」が被災したことについて県議会に報告した。  それに …

県土整備部 台風7号復旧へ5.6億円、北村地区など河原町1箇所、八頭町3箇所で(15時31分平面図追加)

 県土整備部は、台風7号により多量の土砂流出が発生した計4箇所に緊急的な治山・砂防事業を実施する。約5.6億円。災害関連緊急治山・砂防事業を導入する。  施工対象と申請額など掲載した。 ①北村地区(鳥 …

no image

コラム・台風7号関連 被害は数百件規模か?

 昨日(8月22日)、東部庁舎で知り合いのコンサルタント業者と会った。被災した佐治谷約18キロメートルや私都谷などでドローンを飛ばしたそうだが、表情は硬く口数も少ない。これまで見たことも無いような被災 …
