建築情報

東部広域 智頭出張所移転新築事業 6月から躯体工へ(経過報告)

投稿日:

 東部広域行政管理組合鳥取消防局が昨年発注した智頭出張所移転新築工事の経過を報告する。
 3月末に地盤改良工事が完了し、4月末から基礎配筋・基礎工事に入った。5月中旬には完了する見込みで、6月中旬からいよいよ躯体工に着手する予定だ。
 建物構造・規模は鉄筋コンクリート造平屋建延床面積650.30㎡(附属建物を含む)。耐用年数は50年。

【施工業者】
○基本、実施設計業務:㈲赤山建築設計事務所
○庁舎建設工事
・建築工事:藤原組・千代田工務店JV
・電気工事:㈱吉備総合電設
・機械工事:山陰冷暖設備㈱
○工事監理業務:㈲尾崎設計

【経過と予定】
令和元年度 基本設計、地質調査、地盤変動影響調査(事前調査)
令和2年度 実施設計、工事受注者を決定、着工
令和3年度中に新庁舎を完成させ、同年度内に運用開始する。
 なお現庁舎の解体は令和4年度の予定。

※令和3年4月時点での本事業費の主な内訳(予定を含む)

R1 R2 R3
委託料 1080.5万円 2744万円
(繰越含む)
1005.9万円 4830.4万円
工事請負 0 1億1167万円 2億8109.4万円 3億9276.4万円
合計 1080.5万円 1億3911万円 2億9115.3万円 4億4106.8万円

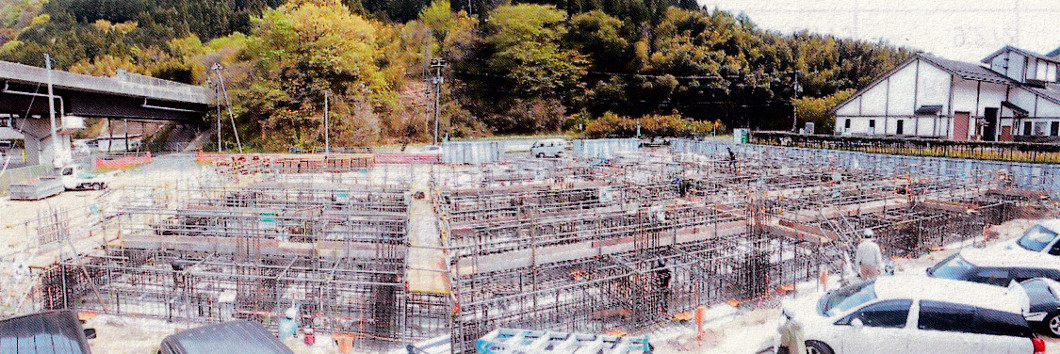

※基礎配筋施工状況(令和3年4月23日現在)

-建築情報
-

執筆者:

関連記事

no image

令和6年度 県東部地区機械設備工事一覧~警察本部、教育委員会、知事部局など19事業

 令和6年度に鳥取県が計画している機械設備工事(1500万円以上)について、情報提供がありましたので、購読者のみなさまと共有させていただきます。ありがとうございました。全19事業。工事概算額は税込み。 …

砂丘リゾートホテル~近く着工準備へ

 鳥取市浜坂の元青年の家跡地に建設を計画している「砂丘リゾートホテル」だが、このほど環境省の審査をクリアし、現在、民間の審査機関が建築確認申請を精査中。鳥取市建築指導課によると「まだ申請書類の提出はな …

第2回鳥取県社会福祉審議会 県内5施設を補助対象 総額8億強 令和6年度に(11月17日に施設概要など追加)

 令和5年度第2回鳥取県社会福祉審議会が16日午後から白兎会館で開催され、国に要求する補助金の優先順位などを審議。また受入れ先が不足している強度行動障がい者や重度障がい者の定員を増加させる整備を最優先 …

建築探訪~鳥取砂丘会館・砂丘カフェ竣工

令和4年8月5日、砂丘カフェ(タカハマカフェ)竣工しました。通常営業は8月11日から。 タカハマカフェ竣工(21枚) 令和4年7月16日。 以下は令和4年1月26日の記事  大変遅くなり恐縮ですが、㈱ …

岩美町 町営住宅建設事業 建設工事は地元業者と協議 段階的PFIも

 岩美町は町営住宅の建替えに民間活力を導入する可能性を検討するため、令和6年度からPFI導入可能性調査業務を実施しているが、このほど岩美町議会に中間報告を行った。  それによると、建替え予定地の①旧岩 …
