甚大な被害が発生した台風第7号を主とする令和5年災から3年経過したが、県土整備部技術企画課は令和8年5月現在の公共土木施設災害復旧工事の進捗状況をとりまとめた。
災害復旧進捗概要
台風第7号を主とする令和5年災の災害復旧工事の完成率は、出水期前の令和8年5月末現在で、95.4%(県土整備部のみ、箇所数ベース)になり、現在工事中の箇所も令和9年3月末までに全て完成見込み。
また市町村災害復旧工事についても完成率98.2%となり、令和8年9月末までに全て完成する見込みだ。
(参考)令和5年災の査定決定額は鳥取県が全国1位(209億7500万円)
| ~ | 災害件数(件) | 完成(件) | 災害工事額 | 災害工事完成額 | 備考 |

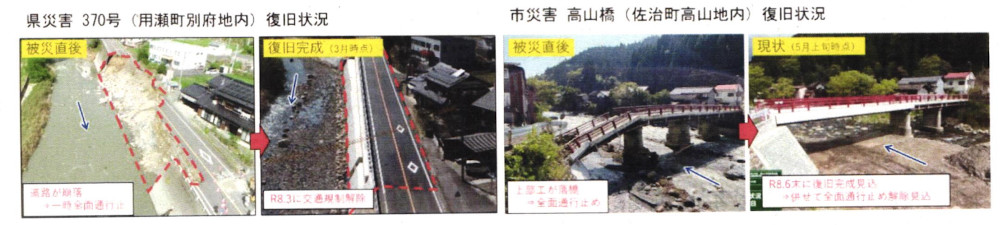

| 県 | 353 | 337件 (率95.4%) |
166億2600万円 | 143億5800万円 (率86.4%) |
残工事:令和9年3月完成見込(私都川、荒舟川、県道三朝中線等) |
| 市町村 | 113件 | 111件 (率98.2%) |
26億8700万円 | 25億8300万円 (率96.1%) |
残工事:令和8年9月完成見込(高山橋、町道柿谷鉛山線) |
| 合計 | 466件 | 448件(率96.1%) | 193億1300万円 | 169億4100万円 (率87.7%) |
~ |

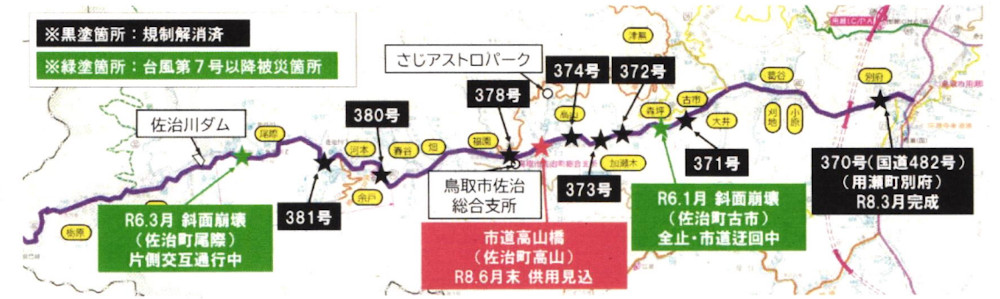

2国道482号沿いの主な道路被災箇所及び交通規制解除時期
同台風による佐治川の異常出水に伴い護岸崩落し、複数箇所で交通規制をしていた国道482号の被災箇所については、令和8年3月末に全ての交通規制を解除した。ただし同台風より後に被災した2箇所は除く。
また出水により上部工が崩落した鳥取市管理の高山橋については令和8年6月末に交通規制を解除する見込み。

※同台風より後に被災した2箇所は現在交通規制中
◎国道482号佐治町古市地内(令和6年1月斜面崩落、令和9年3月完成見込)
◎国道482号佐治町尾際地内(令和6年3月斜面崩落、令和10年3月完成見込)

3その他
なお、同台風で被災した私都川(八頭町麻生、延命寺)は、災害復旧費と改良復旧費で併せて工事実施しており、災害復旧費分については令和9年3月に完成見込。
災害復旧前後の一定区間で堤防嵩上げ等により流下能力の向上を目的とする改良復旧費分については令和10年3月に完成する見込み。
