予算関係

鳥取市水道局 令和8年度当初は40億円~河原地域統廃合に1.3億投入

投稿日:

鳥取市水道局の令和8年度事業がまとまった。建設改良費は39億8000万円と7年度比で2億3000万円の増となった。原因者工事や諸施設成功時の増額による。

1 配水施設整備事業 2億1700万円(R7当初予算 2億5900万円)

(1)基幹管路耐震化:3000万円
 管路更新 (耐震化)計画に基づき、基幹管路のうち耐震性を有 していない管路を耐震管に布設替えを行う。
 令和 8年度は、徳尾系送水管の耐震化と合わせて、水需要減少を踏まえた最適化 (ダ ウンサイジング)を継続 する。

・徳尾系送水管布設工事

(2)配水管網整備 2830万円
 平常時の維持管理、非常時の迅速な対応を可能とするため、配水ブロック化計画を推進する。
 令和 8年度は、徳尾系配水ブロックを形成するための管路整備を行う。

・古海地内配水管布設替工事

(3)河原地域施設統廃合 1億3200万円
 河原地域の施設整備計画に基づき、曳田配水区域と北村配水区域の統合事業を継続する。
 令和8年度は、新設ポンプ場の造成、送水管路の整備を行う。また、新設配水地建設予定箇所の用地測量、地質調査及び用地買収を行う。

(令和8年度計画)
 弓河内ポンプ場造成工事、河原町牛戸地内送水管布設工事、新北村配水地測量及び地質調査業務、新北村配水地用地取得 等

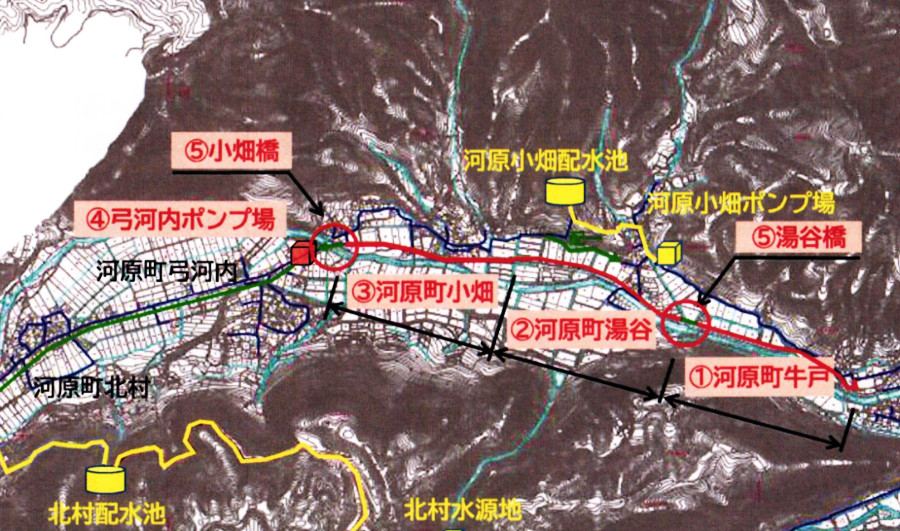

1 河原町牛戸地内送水管布設工事(第1工 区)
HPPEφ 75 L=600m

2 河原町湯谷地内送水管布設工事(第2工区)
HPPEφ 75 L=600m

3 河原町小畑地内送水管布設工事(第3工区)
HPPEφ 75 L=600nn

4 弓河内ボンプ場造成工事
ポンプ場造成 ―式

5 小畑橋添架管ほか測量設計業務
添架管測量設計 2橋

6 新北村配水地測量及び地質調査業務
現地測量、用地測量、地質調査 一式

7 新北村配水地用地取得=河原町北村:500㎡

2 地域水道整備事業 6億2800万円 (R7当初予算 6億5900万円)

 平成 29年 4月 に上水道事業へ統合 した旧簡易水道地域については、 「地域水道整備計画」に基づき、施設の統廃合、江山浄水場の配水区域拡大のための管路と施設の整備を実施中。
 なお、旧簡易水道地域の老朽化 した管路・施設の更新については、配水管等改良事業と諸施設整備事業で実施。
 事業費約3.5億円を予算化しており、地域水道整備事業と合わせて約9.8億円を投入する。

(1)施設整備工事:5億6877万円
鳥取地域 湖南=配水管布設
国府地域 宇倍野=配水管布設
用瀬地域 大村=配水管布設
佐治地域 口佐治=送配水管布設、配水地用地造成、配水地管理用道路整備
気高地域 会下=送配水管布設
鹿野地域 鹿野=浄水場用地造成、送水管布設
青谷地域 八葉寺=配水管布設

(2)調査設計業務 気高地域
会下=橋梁添架管測量設計
下石=配水地用地測量・調査

3 配水管等改良事業 13億円 (R7当初予算 10億円)

(1)震災対策整備事業 5億8000万円
 震災時応急給水拠点第2次整備 (事業期間 令和元年度~令和10年度、1億0700万円

 2次整備を行う47か所の応急給水拠点施設で令和元年度から計画的に事業を行っている。令和8年度は応急給水拠点のうち県立盲学校、宮ノ下小学校、応急給水施設を国府町総合支所で整備する。

〇老朽管更新 4億7000万円
 赤水の発生や破損事故が起こりやすい鋳鉄管、ビニル管、鋼管などの老朽管を、継続 して衝撃に強い耐震管へ布設替えする。工事実施では、他の事業者が行う工事との同時施工などでコス ト縮減を図る。

(2)原因者工事等 6億1000万円
 県などの原因者からの依頼による水道管の移設工事等を協議、調整のうえ実施する。また、近接する箇所に老朽管がある場合は、これらの工事に併せて改良等を行うことによリコスト縮減を図る。

〇鳥取県土整備事務所ほか県施行工事:1.7億円
・鳥取市下水道部ほか市施行工事:4000万円
・消火栓設置工事:8390万円
・その他(給水装置申込に伴う工事、その他自己財源工事):3億1800万円

4 諸施設整備事業:4億4400万円(R7 3億4800万円)

 老朽化した施設 (電気・機械・ポンプ設備等)の更新は計画的・効率的に実施し、水道水の安定的な供給を図る。令和8年度も継続して設備更新する。

(1)電気・ 機械設備工事:2億5400万円
 江山浄水場ほかテレメーター装置改良工事、上町配水地緊急遮断弁操作盤取替工事 等

(2)ポンプ設備工事:1億5900万円
 小西谷ポンプ場送水ポンプ取替工事 、向国安水源地No.2取水ポンプ改良工事 等

(3)施設整備工事:1320万円
 曳田配水地ほかフェンス取替工事

(4)委託料 1800万円
 水道局庁舎改修基本設計及び詳細設計業務 (R8・ 9債務負担行為)。

その他事業 6億2000万円 (R7当初予算 6億2500万円)

(1)有収率向上対策:2.7億円(R7:2.1億円)
〇公道漏水調査、公道漏水修理 (配水管及び給水管漏水修理):1億4000万円
〇量水器の購入費、修繕費及び取替委託料:1億3100万円
〇スマートメーター実証実験:9.1万円

(2)施設・ 設備の維持管理等:2.6億円(R7:2.9億円)
〇施設・設備の維持管理委託料及び修繕費:2.4億円
〇廃止施設の撤去費:2250万円

(3)水質管理体制の強化:7700万円(R7:1億1000万円)
〇自己検査(検査機器の購入費・修繕費、薬品費等):3600万円
〇委託検査(鳥取県保健事業団等):4000万円

(4)広報活動の推進
〇水道局だより作成:500万円
〇ホームページ、水道週間行事等:240万円

(5)災害対応体制の強化
〇準中型自動車免許取得(限定解除)費用:36.5万円

-予算関係
-

執筆者:

関連記事

no image

県土整備部 令和3年度公共事業は478億円 担い手育成やICTなど推進

  県土整備部の令和3年度事業予算がまとまった。総額は477億7103万9千円を計上、前年度と比較して7456万9千円の増額となった。

no image

鳥取市6月補正は14.4億、旧本庁舎跡地に6億弱、気高町に「イチゴ栽培施設」、山紫苑LED化など

 鳥取市議会は5月28日に議会運営委員会を開会し、6月補正として約14億4000万円を上程する方針を明らかにした。  主な予算内訳は、旧本庁舎跡地活用事業費5億7430万円、布袋工業団地用水試験や新規 …

no image

県商工労働部 令和8年6月補正予算案、総額約7.9億円、「経済変動対策」と「人口減少対策」

 県商工労働部は、令和8年6月定例会に一般会計補正予算案を上程した。補正額は7億9,373万9,000円となり、財源の多く(7億6,067万5,000円)は国庫支出金 。  今回の補正予算は、原油高・ …

no image

県土整備部 令和6年度当初460億円、公共実施地区一覧表掲載

 県土整備部の令和6年度当初予算を掲載した。6年度の一般会計は493億9387万5千円と前年度の310億4755万3千円から約183億円の大幅な増額となった。    一般事業は、(新)能登半島地震を踏 …

no image

鳥取市立病院 令和3年度当初予算 医療機器導入3億、ドライブスルー検査など1億規模で院内改修

 鳥取市立病院の令和3年度当初予算がまとまった。このうち建設改良費をみると、医療機器購入に2億9856万2千円、建物新築及び改良費に9282万7千円が計上されている。  医療機器は手術支援ロボット(2 …
